Tin tức sự kiện
Tỉnh Quảng Trị tháo gỡ "nút thắt" mặt bằng cho dự án đường sắt tốc độ cao Bắc - Nam
Đẩy nhanh tiến độ dự án Quốc lộ 15D đoạn từ cảng Mỹ Thủy đến cao tốc Cam Lộ - La Sơn
Quảng Trị quyết liệt tháo gỡ “nút thắt” cho các dự án trọng điểm
Tình hình thực hiện khu tái định cư phục vụ Dự án Đường sắt tốc độ cao

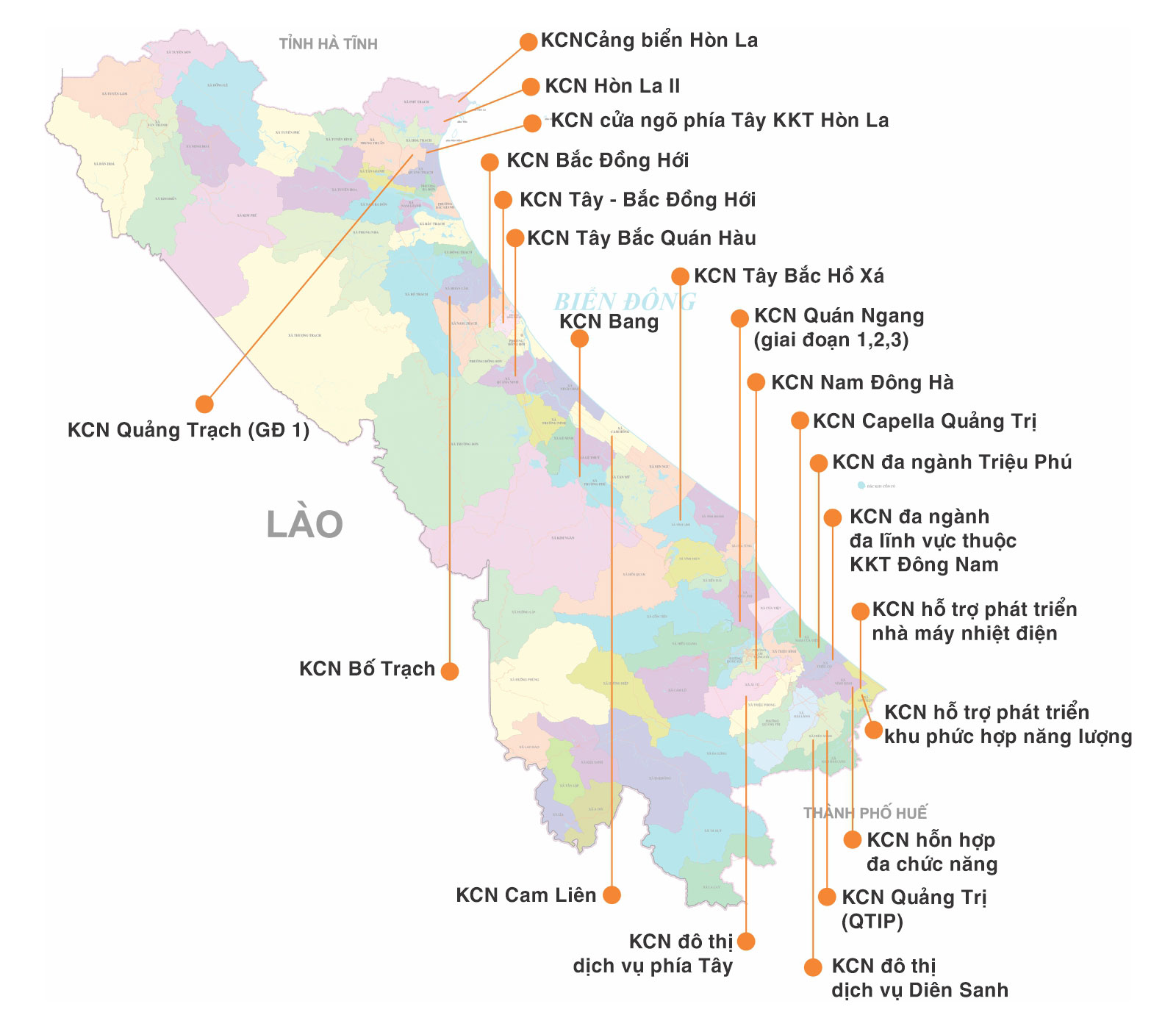

Bản đồ vị trí các khu kinh tế, khu công nghiệp
Dự án trọng điểm

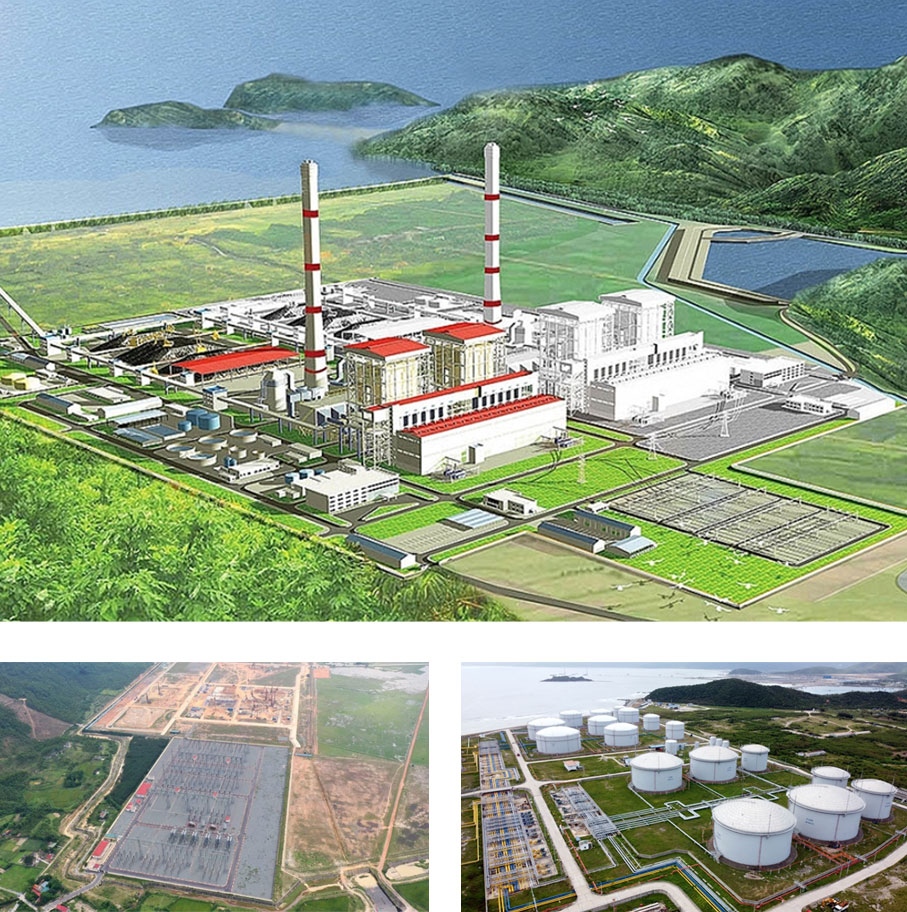

Trung tâm Nhiệt điện Quảng Trạch
Tiến độ tổng thể40%
NHÀ MÁY NHIỆT ĐIỆN QUẢNG TRẠCH I
Tiến độ triển khai: Đang thi công xây dựng, tổng tiến độ đạt 98,29%. Tình hình chạy thử đang được tiến hành cho một số hạng mục chính và các công trình phụ trợ đang bám sát tiến độ.
Tổng vốn đầu tư: 42.023 tỷ đồng.
Thời gian: Phát điện thương mại TM1 vào tháng 5/2026 và TM2 vào tháng 10/2026.
Diện tích: 454,6 ha
NHÀ MÁY NHIỆT ĐIỆN LNG QUẢNG TRẠCH II
Tiến độ triển khai: Đang trong giai đoạn chuẩn bị đầu tư. Đã duyệt hồ sơ FS và ĐTM, ký hợp đồng với nhà thầu EPC vào ngày 09/2/2026, đang nghiên cứu phương án cấp khí.
Tổng vốn đầu tư: 52.490 tỷ đồng.
Thời gian: Phát điện TM1 vào Quý I/2030, TM2 vào Quý II/2030 và hoàn thành năm 2030.
NHÀ MÁY NHIỆT ĐIỆN LNG QUẢNG TRẠCH III
Tiến độ triển khai: Đã được chấp thuận chủ trương đầu tư; đang lập báo cáo nghiên cứu khả thi, ĐTM, các thỏa thuận chuyên ngành và xin điều chỉnh quy hoạch vùng nước.
Tổng vốn đầu tư: 41.826 tỷ đồng.
Thời gian: Dự kiến phát điện tổ máy 1 vào Quý I/2031 và tổ máy 2 vào Quý II/2032.
Diện tích: Khoảng 74 ha (gồm 54,77 ha đất và 19,23 ha mặt nước).
Khu bến cảng Mỹ Thuỷ
Tiến độ tổng thể35%
Tiến độ triển khai: Đang triển khai thi công xây dựng giai đoạn 1 với các hạng mục đê chắn sóng, bến tàu, nạo vét luồng tàu và thực hiện GPMB cho các giai đoạn mở rộng.
Tổng vốn đầu tư: 15.000 tỷ đồng.
Thời gian: Giai đoạn 1 từ 2018-2026, giai đoạn 2 từ 2026-2031, giai đoạn 3 từ 2032-2036. Đưa bến cảng vào khai thác cuối tháng 04/2026.
Diện tích: 685 ha.

Khu công nghiệp Quảng Trị
Tiến độ tổng thể20%
Tiến độ triển khai: Đang thi công hạ tầng kỹ thuật giai đoạn 1 (san nền đợt 1 đạt 100%, trạm xử lý nước thải đạt 63%) và chuẩn bị GPMB cho giai đoạn 2.
Tổng vốn đầu tư: 2.074 tỷ đồng.
Thời gian: Năm 2021-2032 (giai đoạn 1 từ 2021-2025, giai đoạn 2 từ 2026-2029).
Diện tích: 481,2 ha.
Dự án LNG Hải Lăng – Giai đoạn 1
Tiến độ tổng thể35%
Tiến độ triển khai: Đã hoàn thành nhiều thủ tục chính (quy hoạch, ĐTM, FS) và đang đàm phán mua bán điện, giao khu vực biển, GPMB.
Tổng vốn đầu tư: 59.202 tỷ đồng.
Thời gian: Hoàn thành chuẩn bị đầu tư vào tháng 12/2025. Vận hành TM1 trong Quý II/2029, TM2 trong Quý IV/2029.
Diện tích: 54,93 ha đất liền và khoảng 130 ha mặt biển.
Dự án Khu công nghiệp đa ngành Triệu Phú
Tiến độ tổng thể10%
Tiến độ triển khai: Đã hoàn tất thủ tục thành lập, ĐTM cho khu B và đang lập báo cáo FS, đánh giá khoáng sản, thực hiện các nội dung phục vụ GPMB.
Tổng vốn đầu tư: 4.533,61 tỷ đồng.
Thời gian: Hoàn thành toàn bộ dự án vào quý II/2030.
Diện tích: 528,97 ha.
Dự án Khu công nghiệp Tây Bắc Hồ Xá
Tiến độ tổng thể30%
Tiến độ triển khai: Đã khởi công ngày 19/8/2025, đang thi công san nền khu A1, phát quang khu trạm xử lý nước thải và tiếp tục GPMB phần còn lại của khu A.
Tổng vốn đầu tư: 1.250 tỷ đồng.
Thời gian: Thực hiện trong hai giai đoạn từ 2025–2030.
Diện tích: 214,77 ha.
Dự án Khu công nghiệp Cam Liên
Tiến độ tổng thể20%
Tiến độ triển khai: Đã khởi công ngày 9/1/2026; hiện đang tiếp tục bồi thường GPMB và tiến hành thi công các hạng mục.
Thời gian: Khởi công dự án vào ngày 9/1/2026.
Diện tích: 453,35 ha.
Dự án Khu công nghiệp Capella Quảng Trị
Tiến độ tổng thể15%
Tiến độ triển khai: Đã cắm mốc ranh giới, rà phá bom mìn; đang thực hiện GPMB, chuyển mục đích sử dụng rừng và khoan khảo sát địa chất.
Tổng vốn đầu tư: 1.152 tỷ đồng.
Thời gian: Đã được cấp chứng nhận đăng ký đầu tư ngày 05/01/2026.
Diện tích: 222,47 ha.
Dự án Khu công nghiệp Quán Ngang – Giai đoạn 3
Tiến độ tổng thể10%
Tiến độ triển khai: Đã hoàn thành phê duyệt quy hoạch chi tiết, ĐTM và đang tiếp tục điều chỉnh quy hoạch, lập báo cáo FS, GPMB.
Tổng vốn đầu tư: 710 tỷ đồng.
Thời gian: Dự kiến đưa toàn bộ dự án đi vào hoạt động trong Quý I/2029.
Diện tích: 116,74 ha.

Dự án Cảng tổng hợp quốc tế Hòn La
Tiến độ tổng thể77%
Tiến độ triển khai: Đang khẩn trương thi công bến số 1 (đạt 93,87%), bến số 2 (đạt 61,87%), nạo vét khu nước và kè gầm bến.
Tổng vốn đầu tư: 2.112 tỷ đồng.
Thời gian: Giai đoạn 1 từ Quý I/2023 – Quý IV/2024; giai đoạn 2 từ Quý I/2025 – Quý IV/2026.
Diện tích: 38,82 ha (khoảng 25,01 ha đất xây dựng và 13,81 ha mặt biển).
Khu đô thị hỗn hợp ven biển Nhật Lệ
Tiến độ tổng thể0%
Tiến độ triển khai: Năm 2025 - 2035.
- Giai đoạn chuẩn bị đầu tư: Năm 2025 - 2026.
- Giai đoạn thực hiện: Năm 2027 - 2035.
Tổng vốn đầu tư: Khoảng 12.507.342 triệu đồng.
Thời gian: 50 năm kể từ ngày nhà đầu tư được giao đất, cho thuê đất.
Diện tích: Khoảng 2.766.583 m2 (276,66 ha).
Khu đô thị hỗn hợp phía Tây sông Lệ Kỳ
Tiến độ tổng thể0%
Tiến độ triển khai: Năm 2025 - 2035.
- Giai đoạn chuẩn bị đầu tư: Năm 2025 - 2026.
- Giai đoạn thực hiện: Năm 2027 - 2035.
Tổng vốn đầu tư: Khoảng 13.889.206 triệu đồng.
Thời gian: 50 năm kể từ ngày nhà đầu tư được giao đất, cho thuê đất.
Diện tích: Khoảng 2.915.032 m2 (291,50 ha).
Khu đô thị hỗn hợp trung tâm thành phố Đồng Hới, phía Tây hồ Bàu Tró
Tiến độ tổng thể0%
Tiến độ triển khai: Năm 2025 - 2035.
- Giai đoạn chuẩn bị đầu tư: Năm 2025 - 2026.
- Giai đoạn thực hiện: Năm 2027 - 2035.
Tổng vốn đầu tư: Khoảng 11.930.100 triệu đồng.
Thời gian: 50 năm kể từ ngày nhà đầu tư được giao đất, cho thuê đất.
Diện tích: Khoảng 2.122.364 m2 (212,23 ha).
